Ход строительства

I очередь
Сдача — III квартал 2028 года
Готовность
Март 2026
3 фото

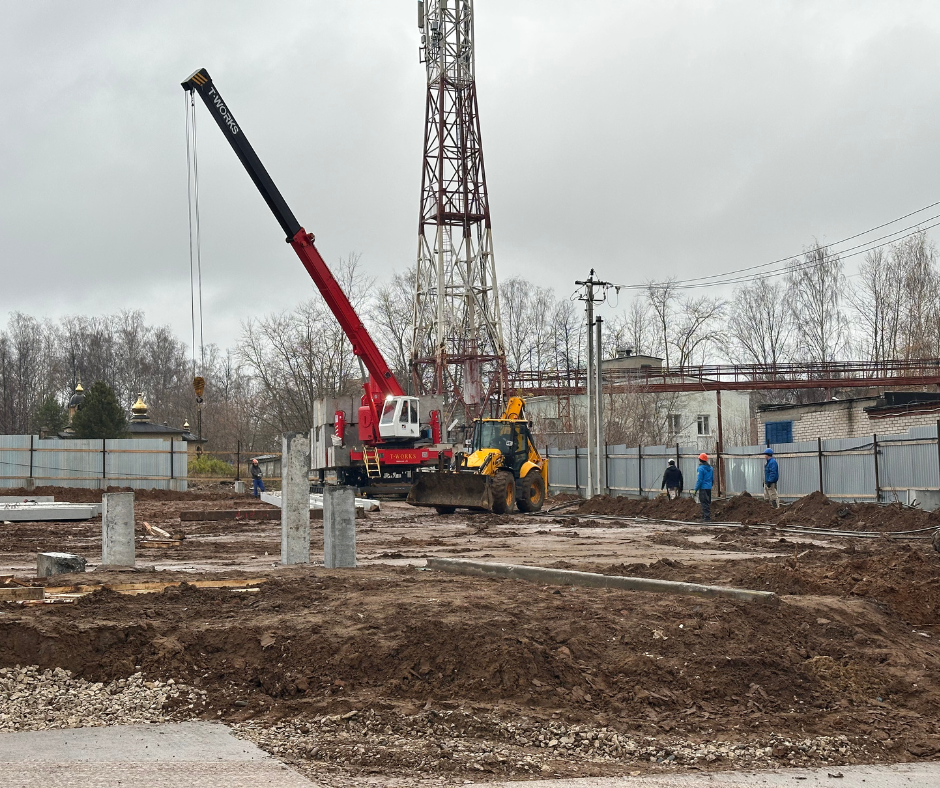

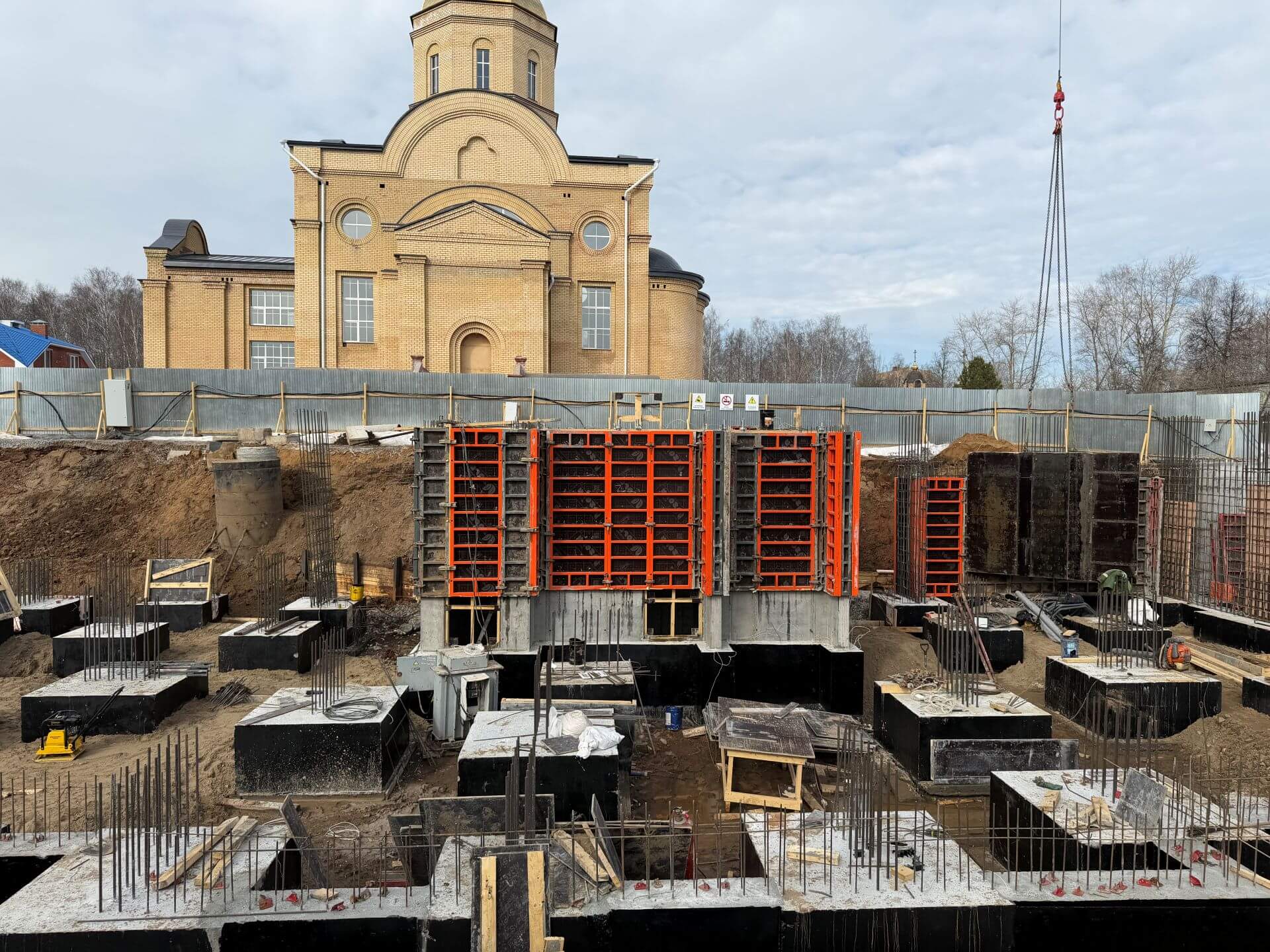

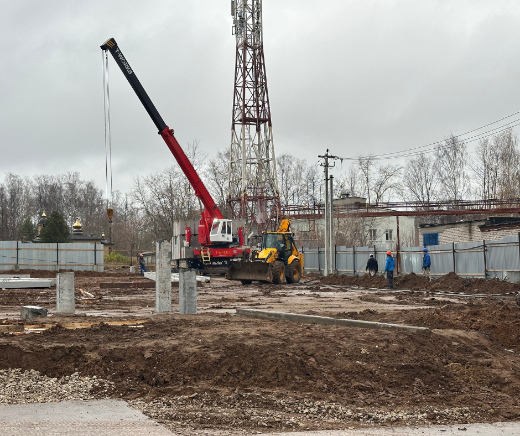

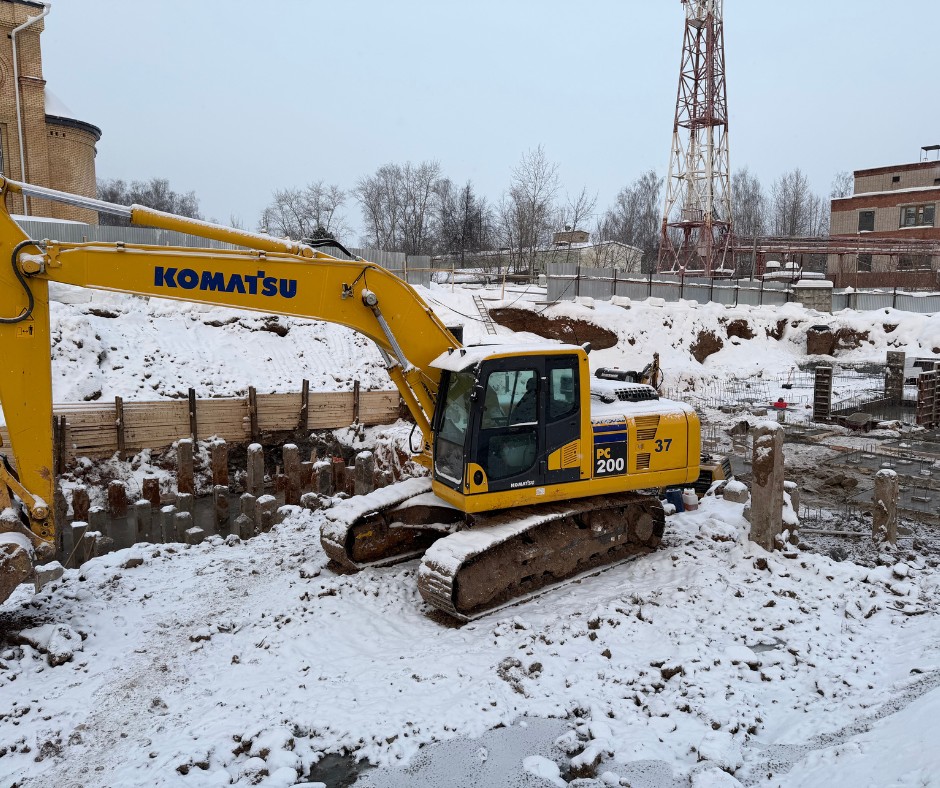

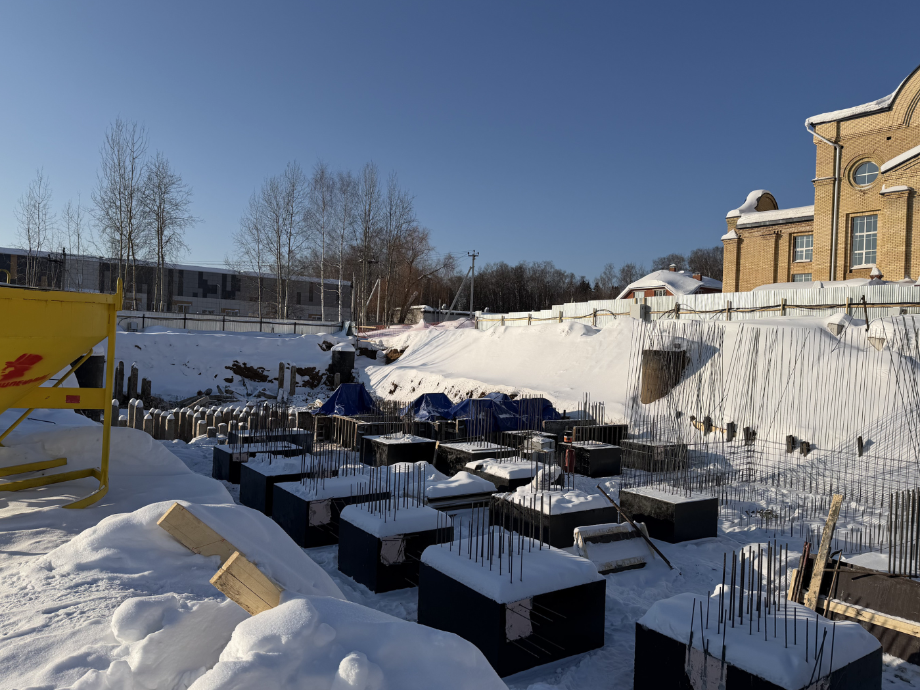

Март 2026
Март 2026

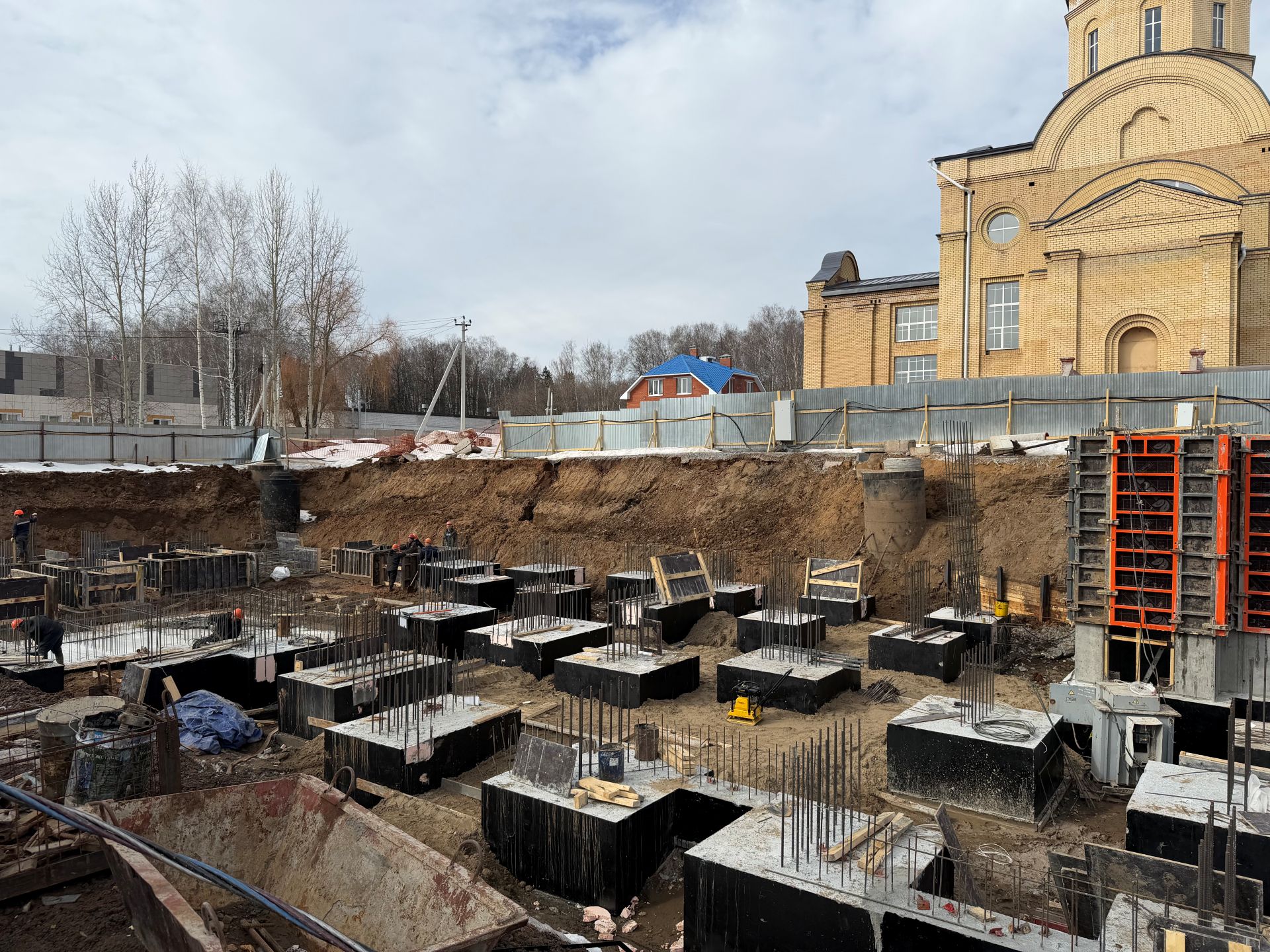

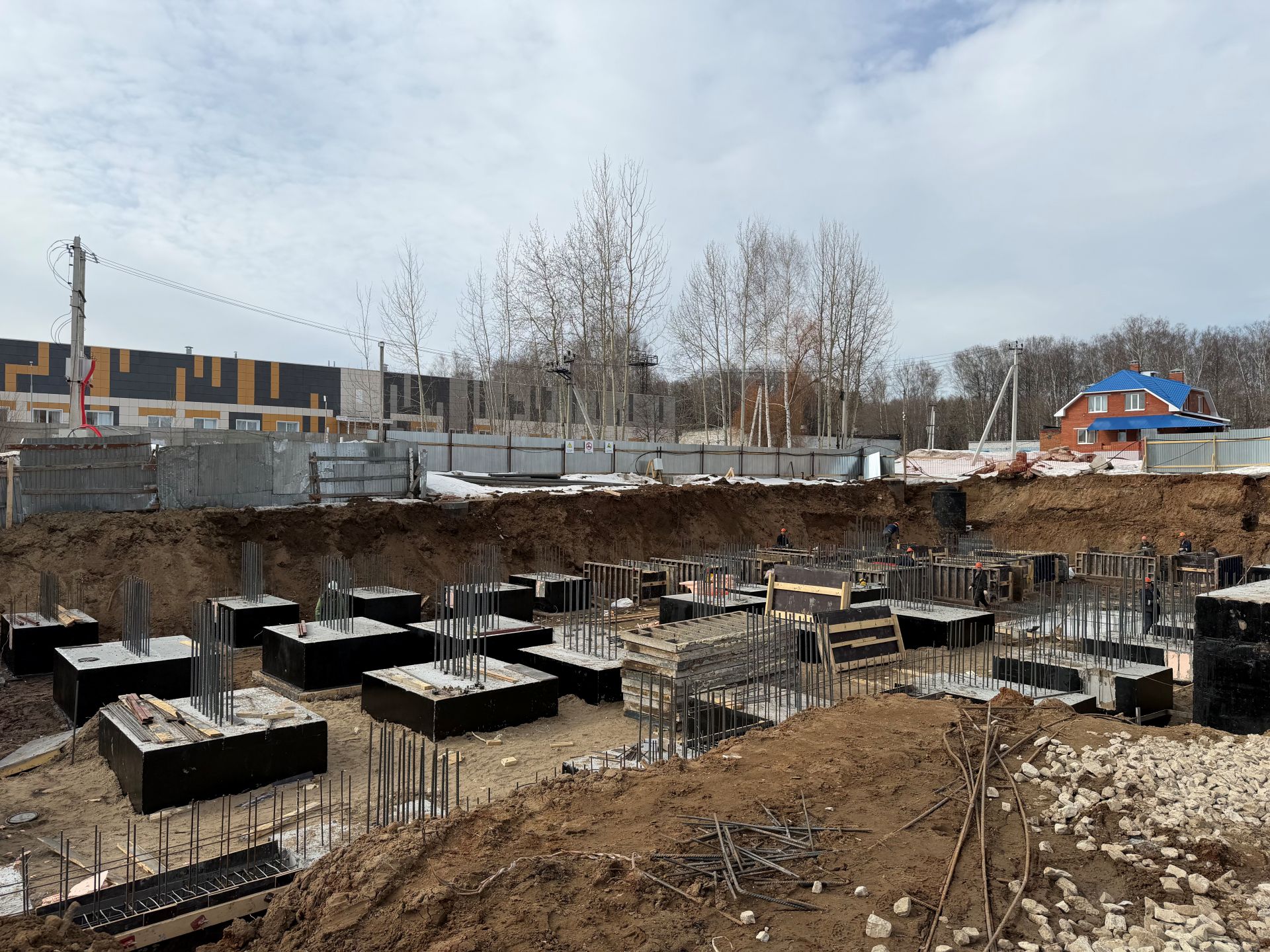

1. В полном объеме выполнены работы по устройству котлована по всем секциям.
2. Продолжаются работы по устройству системы ливневой канализации.
3. Завершены работы по устройству железобетонных ростверков второй и третьей секций.
4. Продолжаются работы по устройству ростверков первой секции.
5. Продолжаются работы по устройству монолитных стен подвала второй и третьей секций.
6. Продолжаются работы по устройству дренажа.
7. Успешно завершены и сданы в ИГСН работы по геотехническому мониторингу и экологической безопасности.

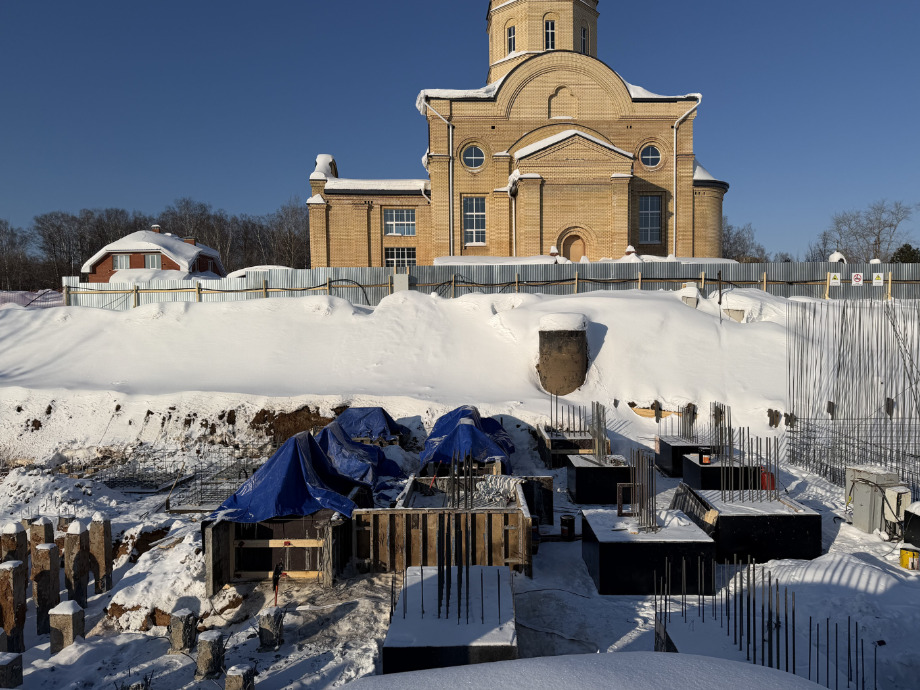

Февраль 2026
5 фото

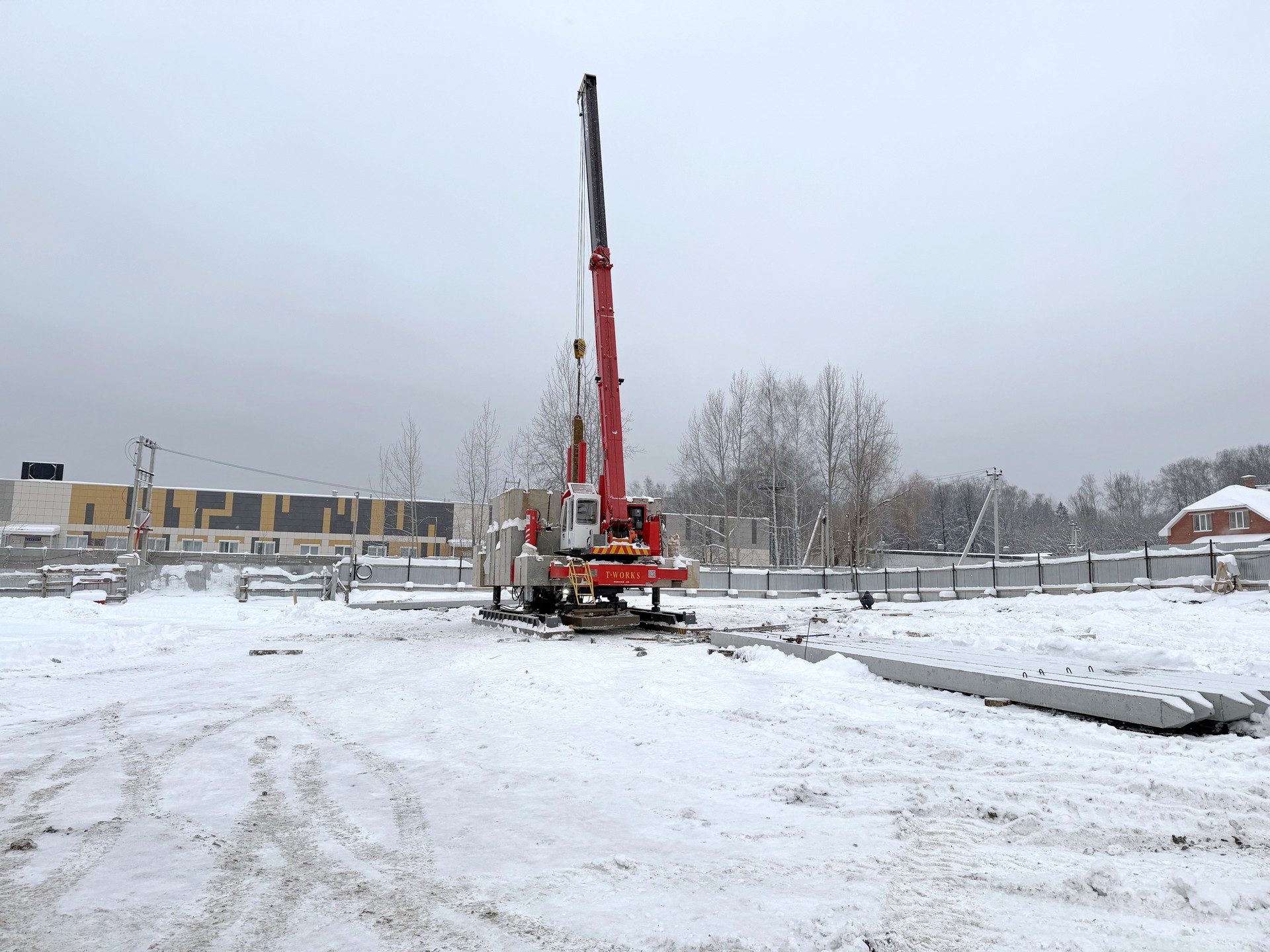

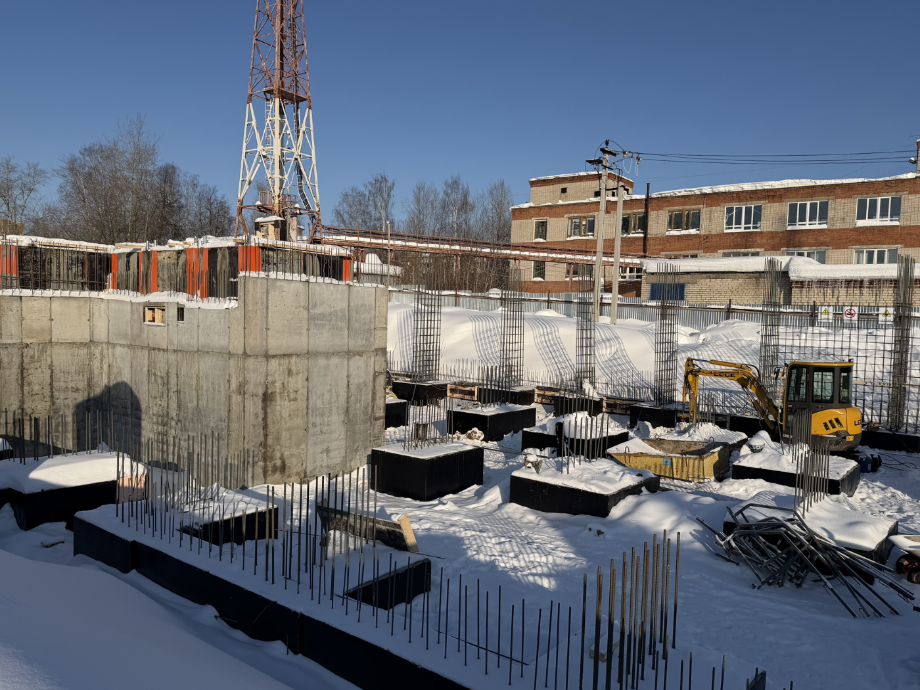

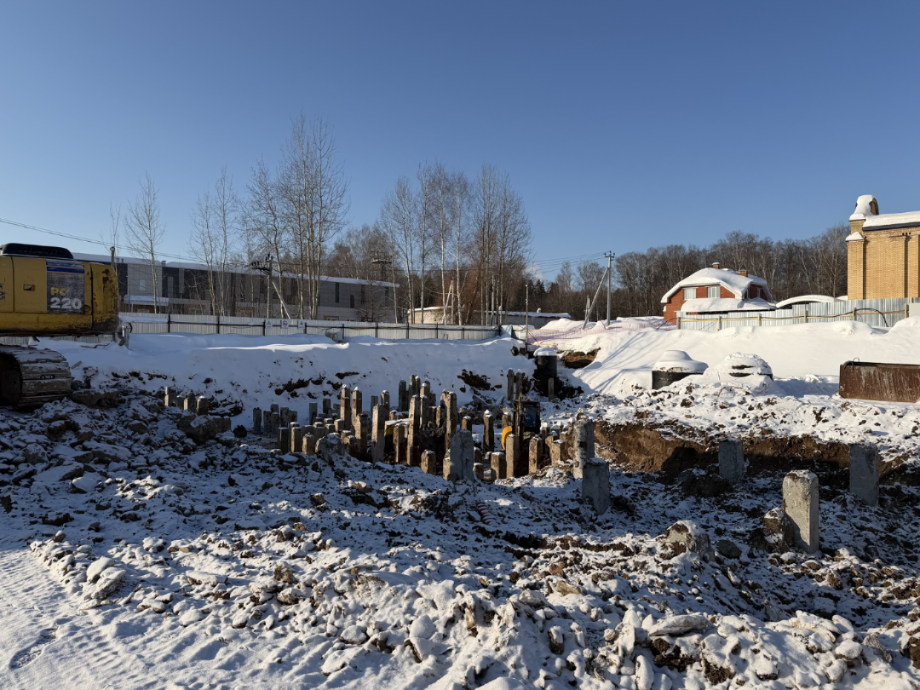

Февраль 2026
Февраль 2026
1. В полном объеме выполнено устройство свайного поля.
2. Завершены работы по устройству котлована второй и третьей секций.
3. Завершаются работы по устройству котлована первой секции.
4. Продолжаются работы по устройству системы ливневой канализации.
5. Завершены работы по устройству железобетонных ростверков третьей секции.
6. Устройство ростверков второй секции выполнено на 80%.
7. Начаты работы по устройству монолитных стен подвала третьей секции.
8. Продолжаются работы по устройству дренажа.
Январь 2026

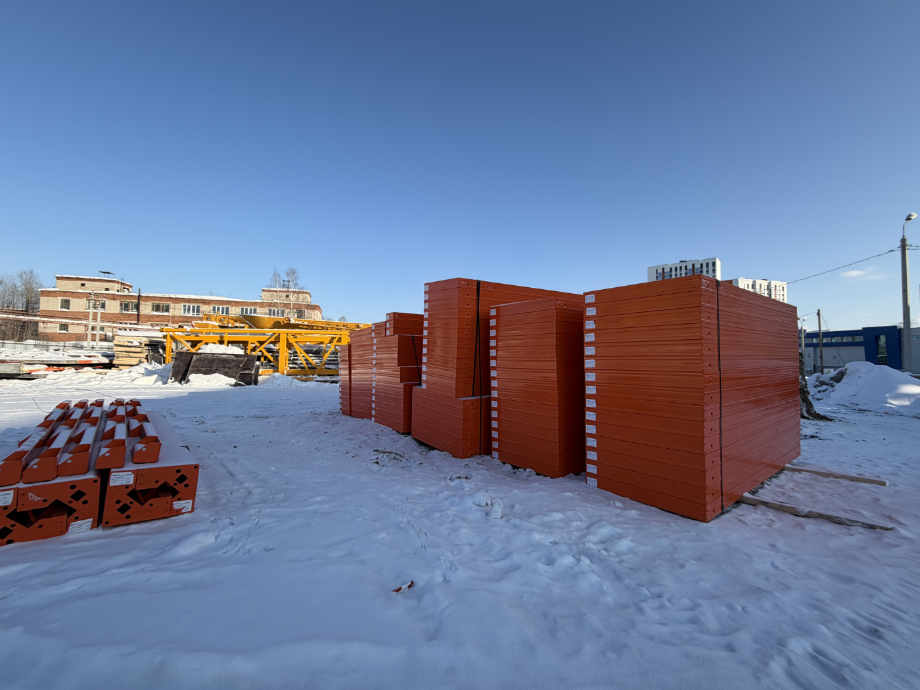

3 фото

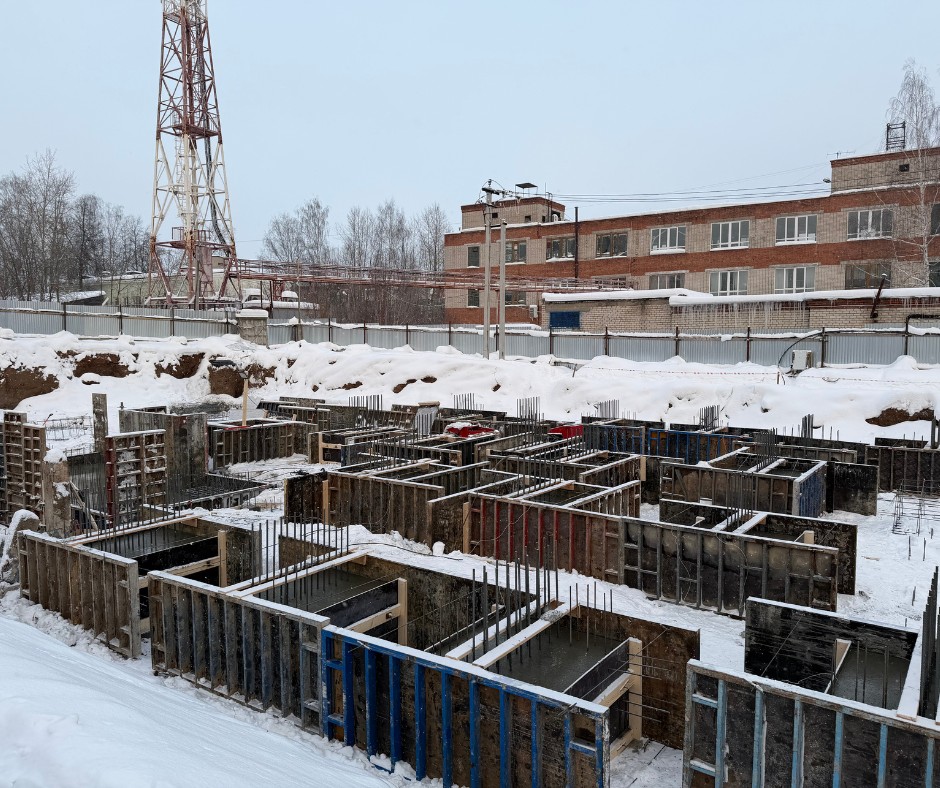

Январь 2026
Январь 2026
1. Выполнено устройство 90% свайного поля.
2. Продолжаются работы по устройству котлована.
3. Продолжаются работы по устройству системы ливневой канализации.
4. Завершены работы по устройству внеплощадочных и внутриплощадочных сетей наружного теплоснабжения, в том числе, устройство тепловых камер.
5. Начаты работы по устройству железобетонных ростверков третьей секции.
6. Начаты работы по устройству дренажа.
Декабрь 2025
4 фото
Декабрь 2025
Декабрь 2025

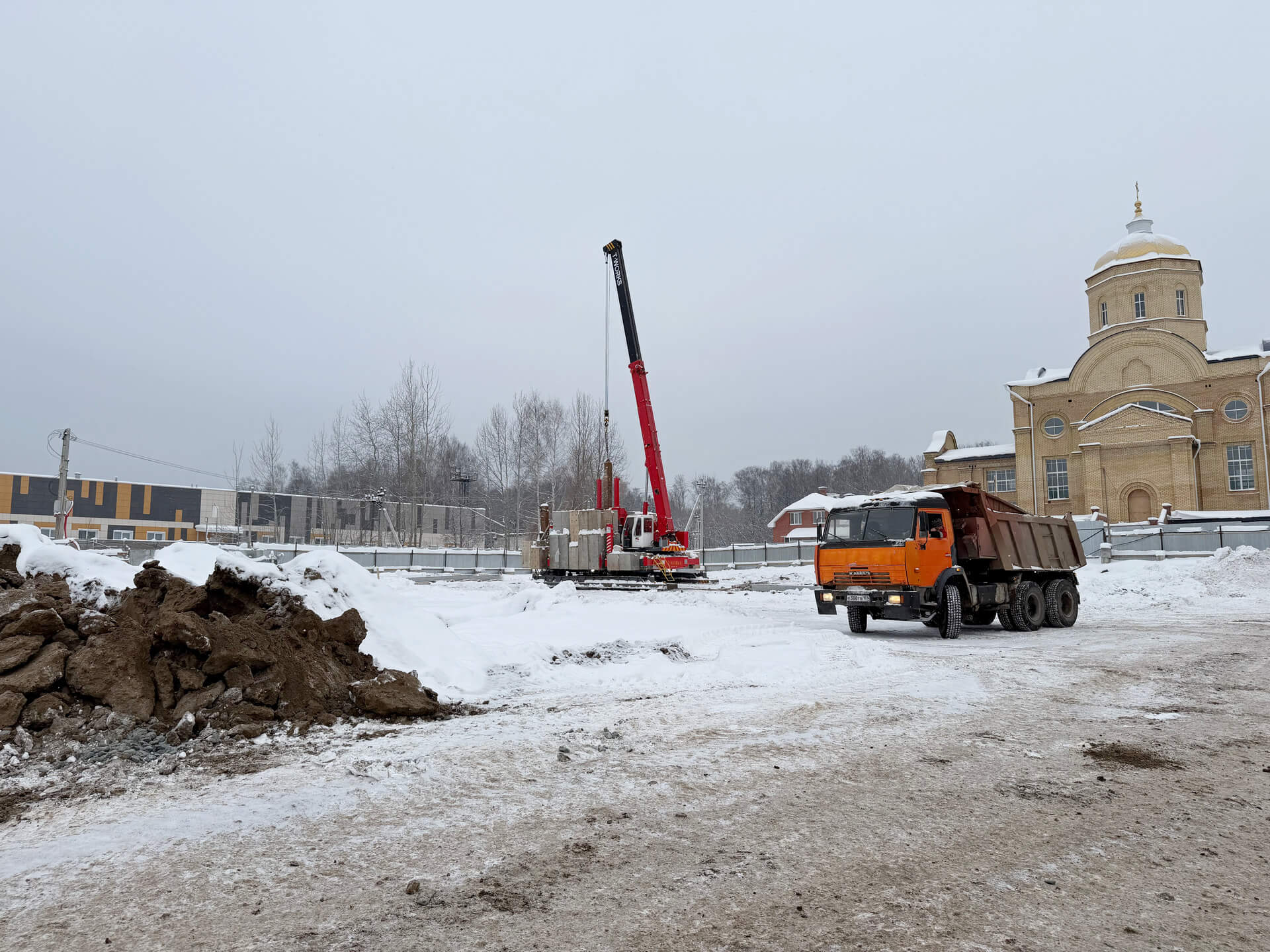

Выполнено устройство 75% свайного поля.
Начаты работы по устройству котлована.
Продолжаются работы по устройству системы ливневой канализации.
Продолжаются работы по устройству системы наружного теплоснабжения.

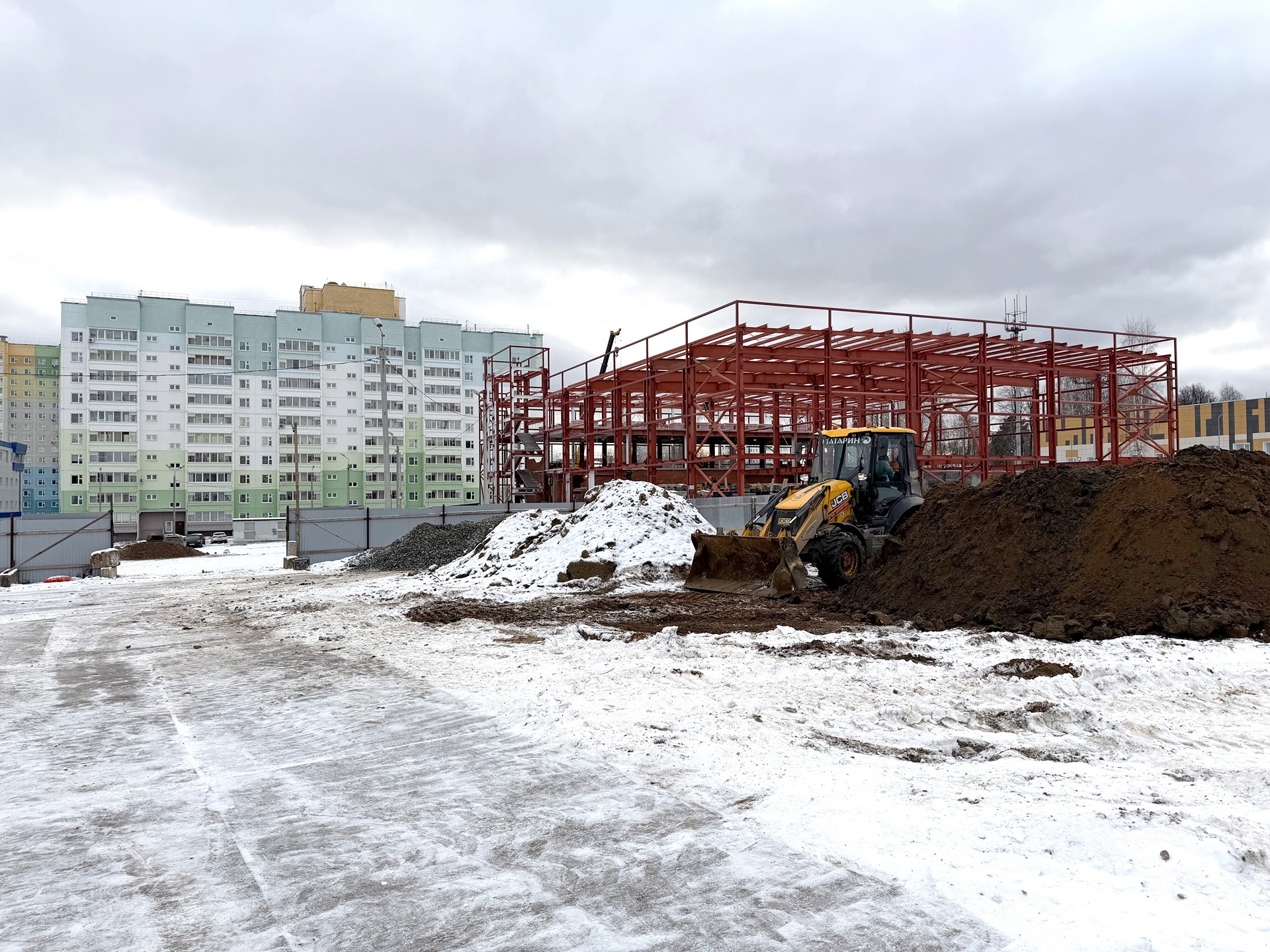

Ноябрь 2025

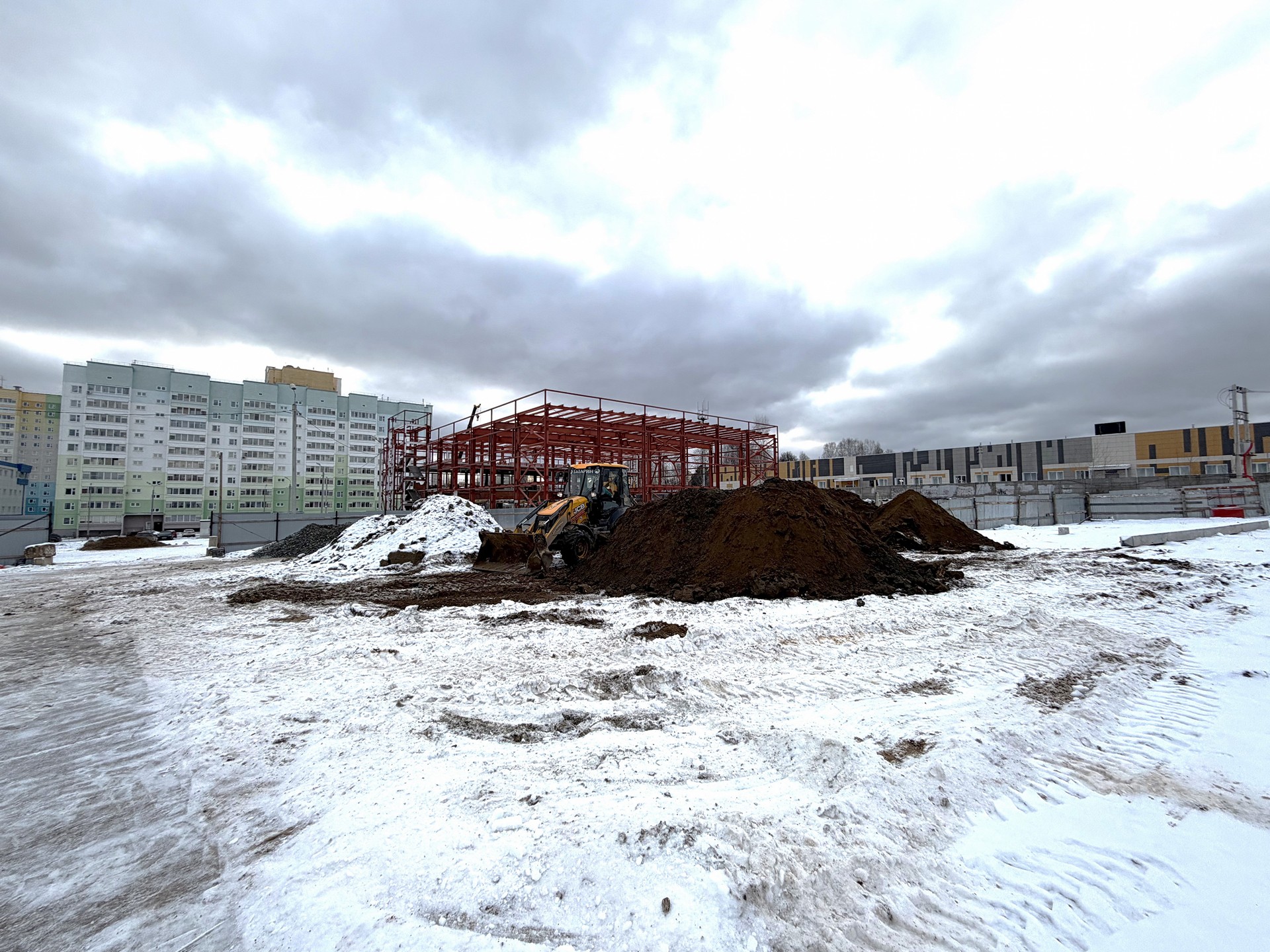

4 фото
Ноябрь 2025

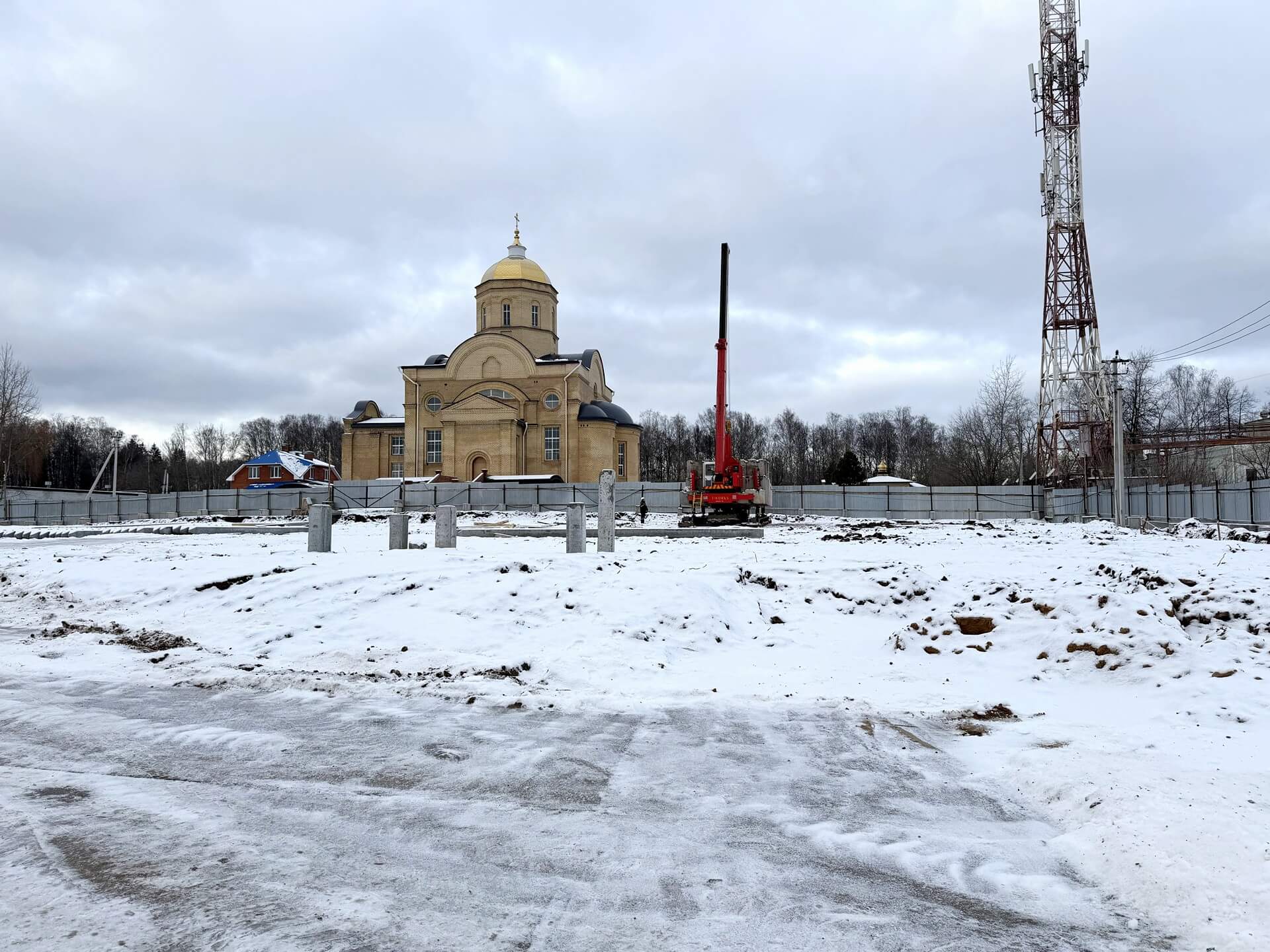

Ноябрь 2025
Завершены работы по выносу системы канализации из под пятна застройки.

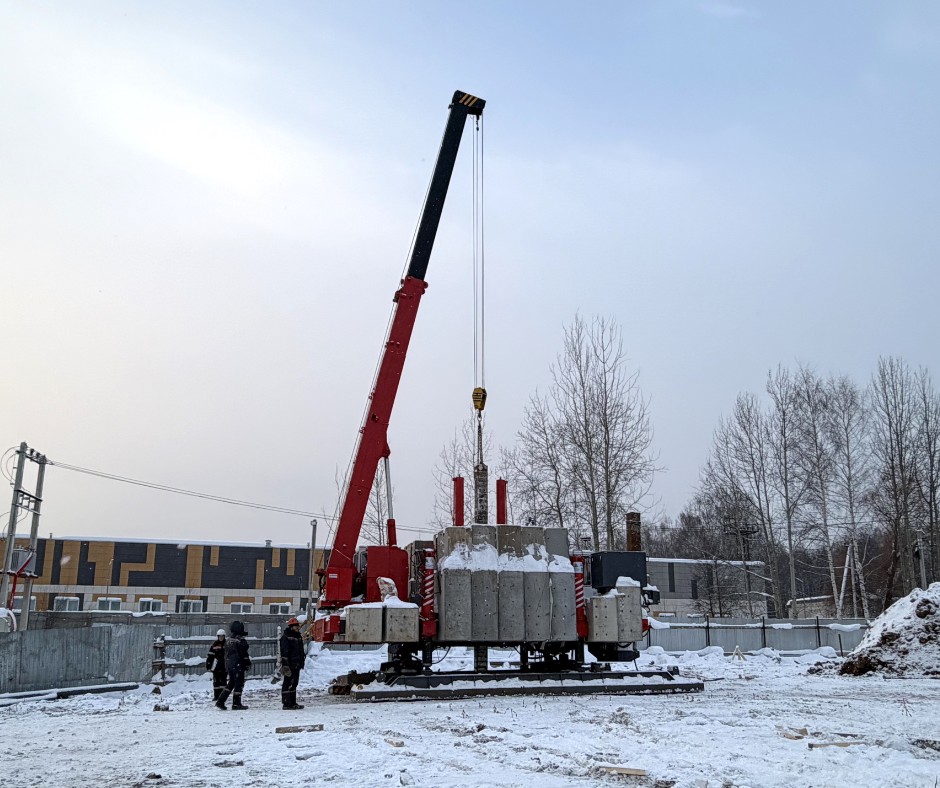

Выполнено устройство более 50% свайного поля.
Начаты работы по устройству системы ливневой канализации.
Начаты работы по устройству системы наружного теплоснабжения.
Завершены работы по устройству наружного электроснабжения, установлена БКТП, выполнена приёмка работ со стороны МРСК.
Октябрь 2025
5 фото

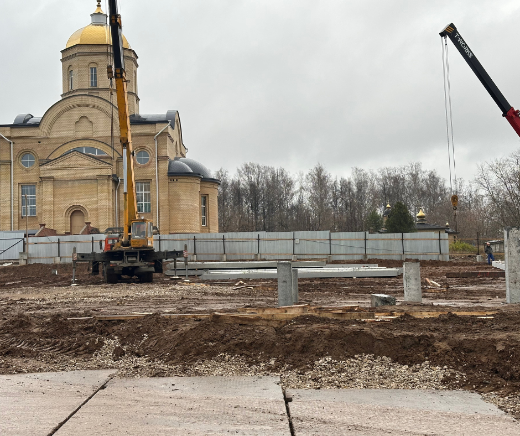

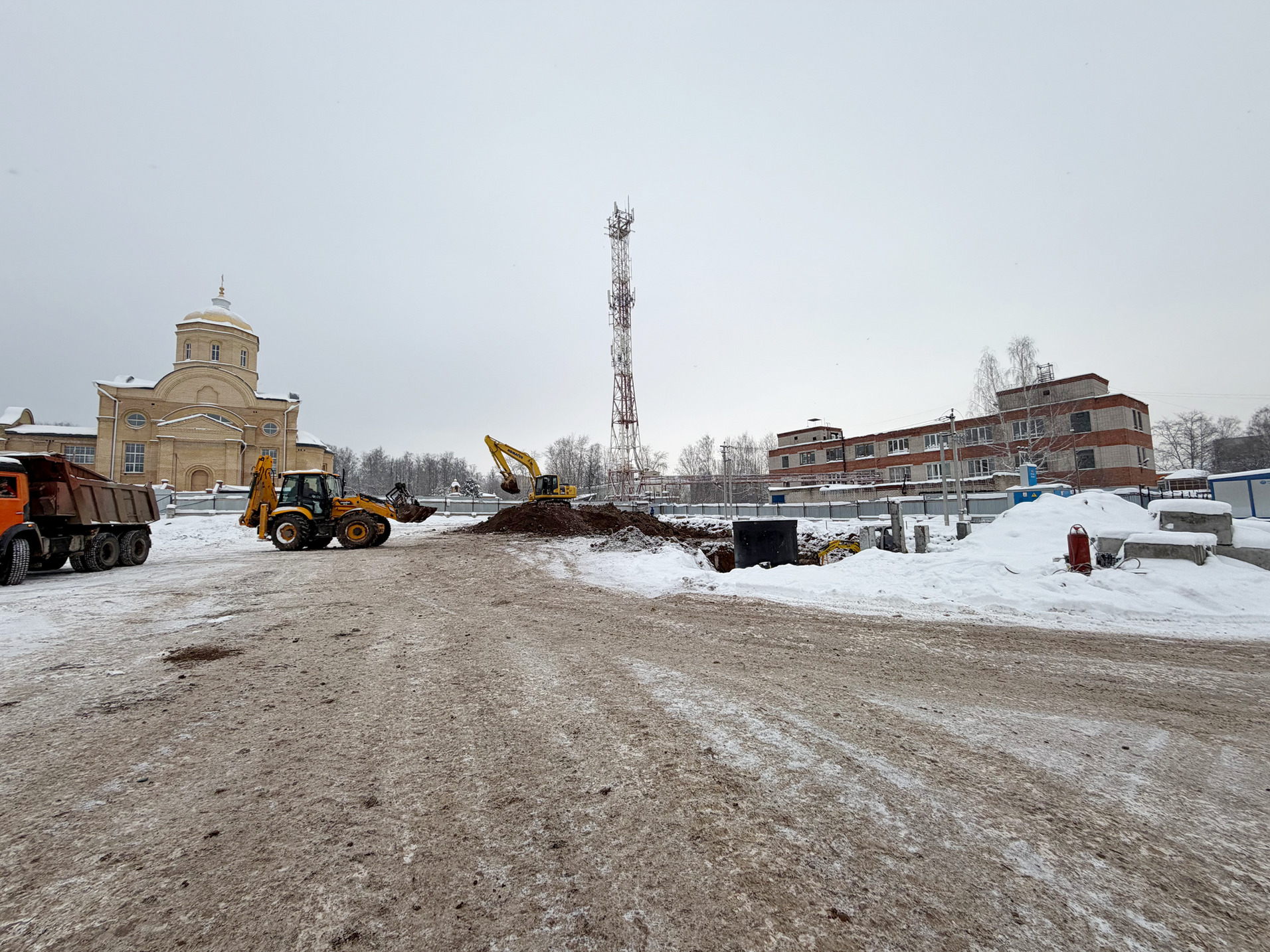

Октябрь 2025
Октябрь 2025
Завершены работы по выносу сетей наружного водоотведения из под пятна застройки.
Ведутся работы по устройству свайного поля.
Начаты работы по устройству сетей наружного электроснабжения.
Пройдена проверка ИГСН работ по противопожарной безопасности подготовительного периода.
Контакты

Офисы продаж

Адреса офисов
Пермь — Писарева, 33б
Пермь — Писарева, 33б
Пермь — Островского, 44А
Телефон
+7 342 299-98-88
Режим работы
Пн — Пт с 10 до 19
Сб с 11 до 18
Вс Выходной день
Телефон
+7 342 255-42-71
Режим работы
Пн — Пт с 10 до 19
Сб, Вс Выходные дни
Место строительства
Адрес офиса
Пермь — Писарева, 33б
Мобильный офис продаж
Адрес офиса
Пермь — Писарева, 33б
Телефон
+7 342 299-98-88
Режим работы
Пн — Пт с 10 до 19
Сб с 11 до 18
Вс Выходной день
Центральный офис
Адрес офиса
Пермь — Островского, 44А
Телефон
+7 342 255-42-71
Режим работы
Пн — Пт с 10 до 19
Сб, Вс Выходные дни

Свяжитесь
с нами
